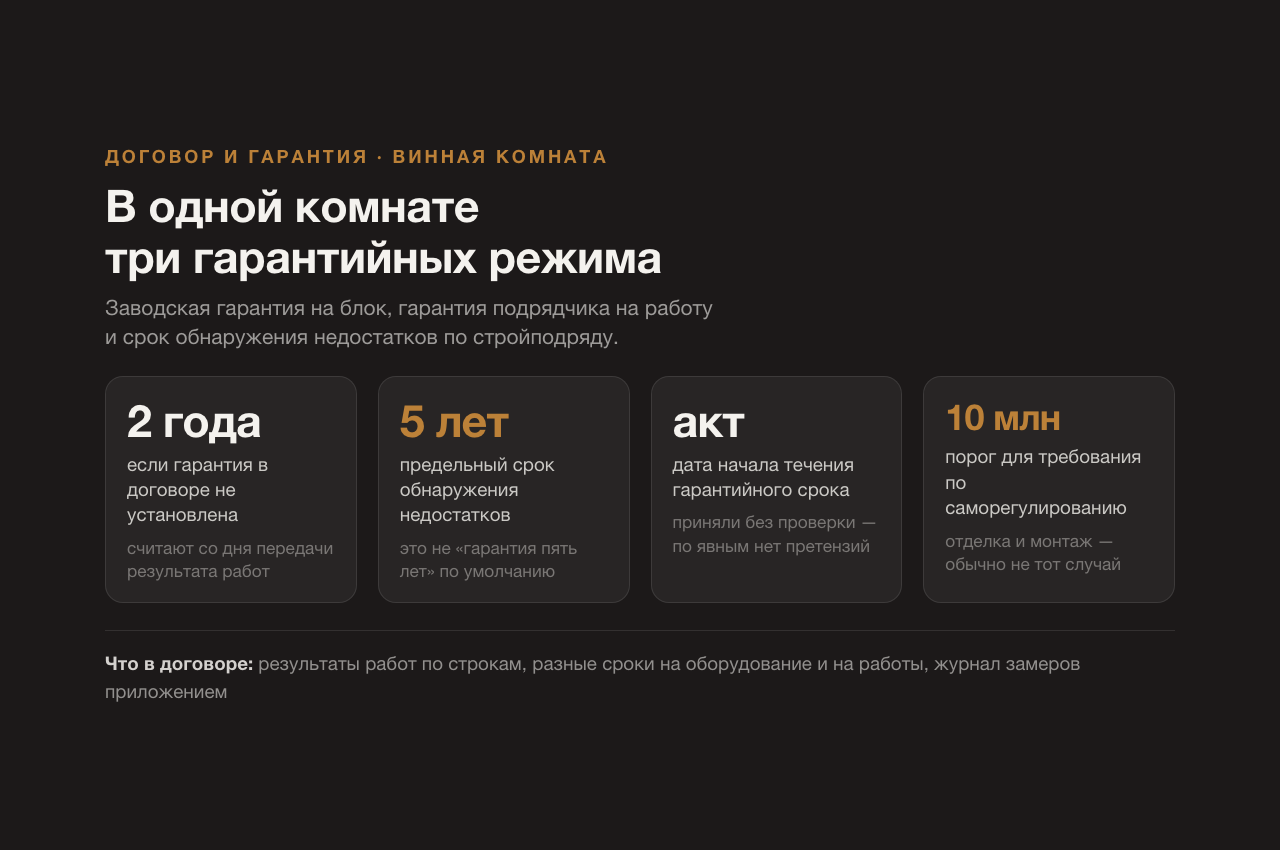

Винная комната устроена так, что в одном объекте сходятся три разных юридические режима. Оборудование — чужое, с заводской гарантией и сервисной сетью. Монтаж этого оборудования и сборка контура — работа подрядчика. Строительная часть — утепление, пароизоляция, примыкания, стяжка, перегородки — результат, к которому закон относится иначе, чем к шкафу.
Когда через год на стекле появляется вода, заказчик приходит с претензией «у вас не держит», а дальше начинается спор о том, чья это гарантия и кто обязан доказать причину. Разберём, что в этом споре говорит закон — и что нужно было зафиксировать в договоре до начала работ.
Оговорка: ниже — общий разбор норм, а не юридическая консультация по вашему договору. В конкретном споре текст договора и документы важнее любых пересказов.
Короткий ответ: один дефект — три разных ответственных
Гарантийный срок в подряде закон назначает не сам: его устанавливает договор, и по умолчанию он покрывает весь результат работы. Если срок не установлен, требования принимаются в разумный срок, но в пределах двух лет со дня передачи. Для строительного подряда добавляется предельный пятилетний срок обнаружения недостатков, а бремя доказывания смещается на подрядчика. Отсюда практический смысл: в договоре должно быть написано, где заканчивается заводская гарантия на блок и начинается гарантия на работу.
Гарантия в подряде: её назначает договор, а не закон
По статье 722 Гражданского кодекса результат работы должен соответствовать условиям о качестве в течение гарантийного срока, когда такой срок предусмотрен законом, иным правовым актом, договором или обычаями делового оборота. Обратим внимание на формулировку: закон не выдаёт подрядчику гарантийный срок «по умолчанию» — он следует тому, что записано в договоре. Тот же пункт устанавливает: если в договоре не сказано иное, гарантия распространяется на всё, что составляет результат работы.
Второе следствие — срок начинает течь с принятия результата заказчиком либо с момента, когда результат должен был быть принят (статья 724, пункт 5). Поэтому дата и содержание акта приёмки влияют не только на оплату, но и на то, когда у вас кончится гарантия.
Если гарантия короткая или её нет вовсе
- Срок не установлен. Требования предъявляются в разумный срок, но в пределах двух лет со дня передачи результата работы.
- Гарантия меньше двух лет. Если недостаток обнаружен после истечения договорной гарантии, но внутри двух лет, подрядчик всё равно отвечает — при условии, что заказчик докажет: недостатки возникли до передачи результата или по причинам, связанным с действиями подрядчика.
- Речь о потребителе. Закон о защите прав потребителей даёт выбор требований: безвозмездно устранить, соразмерно уменьшить цену, выполнить работу заново, возместить свои расходы на устранение. Срок тот же: в течение гарантии, а при её отсутствии — в разумный срок в пределах двух лет, и пять лет в отношении недостатков в строении и ином недвижимом имуществе.
- Исполнитель освобождается, только если докажет иное. При гарантии на работу исполнитель отвечает за недостатки, если не докажет, что они возникли после принятия результата из-за нарушения правил пользования, действий третьих лиц или непреодолимой силы.
Полезная точность: «пять лет» часто цитируют как «гарантию на недвижимость». Это не гарантия, а предельный срок обнаружения недостатков: в строительном подряде к нему отсылает статья 756 кодекса, в потребительском законе — пункт 3 статьи 29. Сам гарантийный срок по-прежнему тот, что записан в договоре.
В строительном подряде бремя доказывания обратное
Статья 755 устроена иначе, чем общий подряд. Подрядчик, выполняющий строительные работы, гарантирует достижение показателей, указанных в договоре, и возможность эксплуатации результата на протяжении гарантийного срока. Он отвечает за недостатки в пределах этого срока, если не докажет, что они появились из-за нормального износа, нарушения правил эксплуатации, неправильных указаний и инструкций заказчика, а также ненадлежащего ремонта, выполненного самим заказчиком или третьими лицами. О недостатках заявляют в разумный срок по их обнаружении.
Разница с общим порядком существенная: там, где работает глава о бытовом и общем подряде, после истечения короткой гарантии доказывает заказчик. В стройподряде по умолчанию презумпция на стороне заказчика, а подрядчику приходится доказывать «это не мы».
Где именно проходит граница между «работой» и «строительным результатом» для встроенной комнаты в квартире — вопрос, который юристы спорят, и именно поэтому формулировки в договоре важнее ссылки на отрасль: назовите прямо, что является результатом работы и какой на него срок.
Приёмка: явные и скрытые недостатки
Здесь работает статья 720, и она объясняет, почему «подписал на эмоциях» выходит дорого. Заказчик, принявший результат без проверки, теряет право ссылаться на явные недостатки — те, которые можно было установить при обычном способе приёмки. За скрытые недостатки, которые при обычном способе приёмки выявить нельзя было, ответственность сохраняется: заказчик вправе предъявить требования, известив подрядчика в разумный срок по их обнаружении.
Для винной комнаты «обычный способ приёмки» — это не осмотр глазами: замер температуры по ярусам, суточный журнал, проверка притвора двери, осмотр поверхности стекла и откоса, сверка с расчётными параметрами проекта. Всё, что не было померено в тот вечер, превращается в спор о том, явный это недостаток или скрытый.
Три причины одного конденсата и три разных адресата
Вода на стекле двери через сезон. Варианты причины — и у каждого свой адресат:
- Блок работает не в режиме, датчик врёт, дренаж не отведён — это может быть и заводской дефект оборудования (гарантия изготовителя, сервисный центр), и ошибка монтажа (гарантия на работу). Развести их можно только по документам и замерам.
- Оболочка не собрана: мостик холода по откосу, разрыв пароизоляции, щель в примыкании — это результат строительной части, то есть область статей 755 и 756 с их презумпцией против подрядчика.
- Эксплуатация: дверь держат открытой, в комнате сушат вещи, изменился температурный режим дома, сезонные проверки не делались — тот случай, когда закон прямо позволяет подрядчику освободиться, если он это докажет.
Практический вывод один: если в акте и в журнале нет цифр, любая из этих версий становится «словом против слова». При споре о причине назначают строительно-техническую экспертизу, а в потребительском споре по аналогии действует правило: при споре о причинах недостаток устанавливается экспертизой, заказчик вправе в ней присутствовать и оспорить результат. В договоре стоит заранее записать, кто её оплачивает и как стороны приглашаются, — иначе стоимость экспертизы становится вторым спором.
Материал, указание заказчика и «вы сами выбрали»
Частый сюжет: заказчик покупает блок в магазине «по совету менеджера» или сам выбирает дверь со стеклом, а через год выясняется, что этого недостаточно для контура. Здесь полезны четыре нормы.
- Подрядчик обязан предупредить. Статья 716: при явной непригодности предоставленных материалов или оборудования, а также при указаниях заказчика, которые могут привести к дефекту, подрядчик обязан немедленно предупредить заказчика и до получения ответа не производить работы; молчание потом трактуется не в его пользу.
- Ответственность за материал, выданный подрядчиком, по статье 723 — по правилам об ответственности продавца. Если материал и оборудование выдал исполнитель, он не превращается в наблюдателя.
- Оговорка «подрядчик не отвечает» не работает всегда. По той же статье условие, освобождающее от ответственности за недостатки, которые подрядчик обязан устранить, не спасает, когда доказано, что причина — его действия.
- Риск случайной гибели результата до приёмки по статье 705 несёт подрядчик, а риск по материалу — та сторона, которая его предоставила. Отсюда практический смысл хранить оборудование в закрытом объёме до подписания акта и не принимать риск на себя подписанием раньше времени.
Дополняют картину статья 715 — право заказчика проверять ход и качество работ, не вмешиваясь в деятельность подрядчика, и статья 743 — работы должны вестись по технической документации. Если в проекте указано одно сопротивление стен, а на объекте сделано другое, это не «мелкая экономия», а отклонение от документации.
Что зафиксировать в договоре до начала работ
- Что именно является результатом работы: контур, оболочка, монтаж блока, стеллажи, электрика, дренаж — отдельными строками, а не «винная комната под ключ» одним словом.
- Отдельные гарантийные сроки: на оборудование — по паспорту изготовителя, на работы — по договору; и что происходит со сроком на работу, если оборудование меняют по гарантии.
- Начало течения срока: дата подписания акта, а не дата отгрузки или монтажа.
- Приложением — расчётные параметры проекта: температура, влажность, вместимость, мощность охлаждения. Без них невозможно сослаться на отклонение.
- Порядок устранения и повторной проверки: что, по какому пункту, до какого числа, кто подписывает результат.
- Ответственность за материал: кто его подобрал и кто за него отвечает, включая то, что «заказчик купил сам».
- Экспертиза: кто назначает, кто оплачивает при разных исходах, как стороны уведомляются.
- Передача документов: паспорта и талоны на оборудование, доступы к управлению, схема коммуникаций, контакты сервиса.
- Разграничение гарантийного и негарантийного: что считается нарушением правил эксплуатации.
Два вопроса, которые стоит задать заранее
Про допуск саморегулируемой организации. Требование членства связано с работами по строительству, реконструкции и капитальному ремонту объектов капитального строительства и только при размере обязательств по договору свыше десяти миллионов рублей, да и то — для договоров с застройщиком, техническим заказчиком, лицом, ответственным за эксплуатацию, региональным оператором. По договорам с иными лицами работы могут выполняться и не членами организации. Отделка и монтаж комнаты в доме — обычно не объект капитального строительства, так что сам вопрос задавать можно, но полагаться на него как на признак качества не стоит.
Про обещания. Закон о рекламе признаёт недостоверной рекламу с не соответствующими действительности сведениями в том числе о гарантийных обязательствах и характеристиках и не допускает умалчивания существенной информации, если это вводит в заблуждение. «Пожизненная гарантия на всё», «гарантия пять лет по закону» и «устраним любой конденсат» — формулировки, по которым стоит проверить исполнителя, а не верить на слово.
И честно о практике: открытых судебных решений именно по винным комнатам и конденсату в них найти не удаётся — споры в этой зоне заканчиваются экспертизами и досудебными соглашениями. Значит, прецедент вам не подстраховка: подстраховка — договор и акт с цифрами.
Смотрите также
- Приёмка винной комнаты: чек-лист, замеры, акт
- Обслуживание винной комнаты: регламент и сезонные проверки
- Учёт и страхование винной коллекции: опись и документы
- Утепление погреба изнутри и точка росы
- Дверь винной комнаты: стеклопакет и теплоприток
- Как охладить погреб: расчёт нагрузки и выбор блока
- Ремонт винного шкафа: что ломается и когда проще новый
- Сколько стоит содержать винную комнату
- 10 ошибок при строительстве винной комнаты
- Винная комната под ключ: что входит и как заказать
- Консультация по договору и приёмке объекта
Порядок действий, который закрывает большинство споров, выглядит скучно и работает безотказно: смета с расчётными параметрами, договор с раздельными сроками по оборудованию и работам, приёмка по замерам и журнал на первые сутки. Всё это помещается на несколько страниц — и именно оно потом стоит денег в переговорах. Готовые формулировки по этапам и приёмке — в чек-листе приёмки, а обсудить ваш договор до подписания можно через контакты студии.
